Акт технической готовности электромонтажных работ

Акт технической готовности электромонтажных работ Акт
Акт технической готовности электромонтажных работ: правила и образец оформления

Акт технической готовности электромонтажных работ

При осуществлении любых работ, так или иначе относящихся к строительным, в обязательном порядке должен составляться соответствующий акт, для бухгалтерской и другой отчетности.

В особенности это касается электромонтажных работ, при которых существует такое количество рисков и столь высока вероятность неполадок в функционировании всей системы.

Для гарантии, что все будет выполнено качественно, и составляется акт технической готовности электромонтажных работ.

Содержание
  1. Порядок сдачи электромонтажных работ
  2. Назначение акта технической готовности электромонтажных работ
  3. Правила составления документа
  4. Порядок оформления акта
  5. Скачать бланк и образец
  6. Акт технической готовности электромонтажных работ — Бухгалтерия
  7. Создание комиссии
  8. Задачи комиссии
  9. Назначение документа
  10. Особенности составления документа
  11. Пример составления акта
  12. Акт технической готовности электромонтажных работ форма 2
  13. Акт технической готовности электромонтажных работ (форма 2)
  14. Необходимость в акте технической готовности ЭМР (форма 2)
  15. Структура акта технической готовности
  16. Акт технической готовности электромонтажных работ форма 2: нюансы составления, оформления
  17. В каких случаях необходим акт
  18. Кто составляет документ
  19. Оформление акта (форма 2)
  20. Структура
  21. Нюансы заполнения
  22. Скачать бланк документа
  23. Приложения к документу
  24. Заключение
  25. Исполнительная документация для сдачи-приёмки электромонтажных работ
  26. СОСТАВ ИСПОЛНИТЕЛЬНОЙ ДОКУМЕНТАЦИИ
  27. ПРИЛОЖЕНИЯ К АКТУ ТЕХНИЧЕСКОЙ ГОТОВНОСТИ ЭЛЕКТРОМОНТАЖНЫХ РАБОТ
  28. АКТЫ, ПРОТОКОЛЫ, ВЕДОМОСТИ, ЖУРНАЛЫ ПО ЭЛЕКТРОМОНТАЖНЫМ РАБОТАМ, СВЯЗАННЫМ С МОНТАЖОМ ЭЛЕКТРОТЕХНИЧЕСКИХ УСТРОЙСТВ
  29. ЛИЦЕНЗИИ, ДОПУСКИ, АККРЕДИТАЦИИ, ПАТЕНТЫ
  30. ПРОТОКОЛЫ
  31. Акт технической готовности электромонтажных работ образец
  32. 1. ОБЩИЕ ПОЛОЖЕНИЯ
  33. 2. ОБЩИЕ ФОРМЫ ПРИЕМОСДАТОЧНОЙ ДОКУМЕНТАЦИИ
  34. бланк акт технической готовности электромонтажных работ
  35. 💥 Видео

Порядок сдачи электромонтажных работ

На сегодняшний день во всех строениях без исключения должны быть установлены инженерные коммуникации. В первую очередь это касается любой электрики. И, в силу того, что неправильная установка подобных коммуникаций может, в перспективе, привести к человеческим жертвам, оформление соответствующего акта – больше чем простая формальность.

Теперь необходимо описать стандартный порядок сдачи электромонтажных работ. Процедура включает несколько этапов.

Первый – создание специальной комиссии для осуществления проверки технической готовности объекта в отношении электрики. В состав этой комиссии входят представители:

  • Компании-заказчика.
  • Генерального подрядчика.
  • Подрядчика.
  • Исполнителя.

Если речь идет о проверке не обычного жилого дома, а, например, завода, то могут потребоваться эксперты со стороны в какой-то узкой сфере.

Затем наступает второй этап – подготовка комиссии к работе. Для этого они должны тщательно ознакомиться с сопутствующей нормативной документацией. В список могут входить разного рода СНиПы, ПУЭ, ГОСТы и т.д.

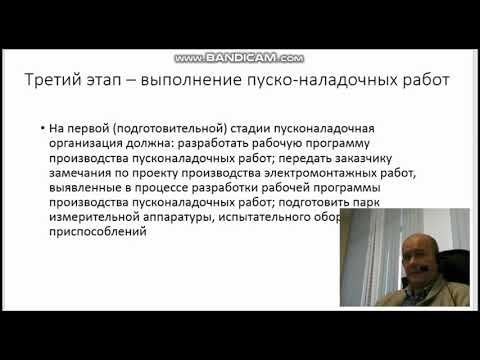

Следующий – третий этап. Это непосредственно сама проверка технической готовности электромонтажных работ. Процедура может включать ряд контрольных мероприятий, обследования, запуск электроприборов, отслеживание качества их установки, стабильность функционирования и т.д.

Последний, четвертый этап – это оформление акта готовности электромонтажных работ. В этот документ в ходе проверки вносятся все результаты контрольных мероприятий, включая перечень недочетов и, при необходимости, рекомендации по их устранению.

Назначение акта технической готовности электромонтажных работ

Теперь о том, зачем требуется составление данного документа.

Акт технической готовности электромонтажных работ составляется по следующим причинам:

  • Для оценки технического состояния электрокоммуникаций и приборов.
  • Для оценки состояния самого объекта недвижимости на момент проверки.
  • Для указания всех недочетов в отношении монтажа электрики.
  • Для защиты интересов организаций, участвовавших в строительстве объекта. Это особенно касается случаев, когда есть вероятность в инициации одной из сторон судебного разбирательства.

И главная задача данного документа, которую следует выделить отдельно – решение о том, будет ли объект строительства допущен к эксплуатации. Если обнаруженные недочеты не носят критического характера и могут быть устранены в кратчайшие сроки – разрешение выдается с требованием устранить проблемы.

Если же выявленные проблемы слишком серьезны – в допуске отказывается и организации подрядчику, подрядчик и исполнитель должны самостоятельно устранять недочеты в работе.

В течение продолжительного периода времени для акта технической готовности электромонтажных работ использовалась унифицированная форма N2. Однако с 2013 года все подобные формы были упразднены. На сегодняшний день используются только бланки, отвечающие ряду требований, которые подробнее описаны далее.

Правила составления документа

Итак, унифицированная форма акта технической готовности электромонтажных работ уже недействительна. Однако наиболее используемые сегодня бланки очень на нее похожи по содержанию, хотя и обладают своими особенностями.

Стандартная структура данного акта включает следующую информацию:

  • Наименование документа.
  • Название населенного пункта, где документ составлялся.
  • Дата оформления.
  • Наименование организации, которая отвечала за строительство объекта недвижимости в целом и за установку в нем электромонтажного оборудования — в частности. В некоторых случаях эти задачи выполняются разными компаниями.
  • Данные о каждом члене комиссии:
    • ФИО;
    • должность;
    • адреса объектов, на которых он работает.

Лучше всего при оформлении акта технической готовности электромонтажных работ использовать вариант с готовыми бланками, в которые вписывается соответствующая информация.

https://www.youtube.com/watch?v=I9dUYTLRWoE

Кроме того, важно помнить, что в большинстве случаев подобные документы должны быть с печатями. Особенно если соответствующие правила имеются в учетной политике компании-заказчика и/или исполнителя.

Составлять акт технической готовности электромонтажных работ нужно в нескольких экземплярах, по числу заинтересованных сторон.

Порядок оформления акта

Теперь немного подробнее о порядке и специфике оформления акта технической готовности электромонтажных работ. Чтобы описать это подробнее, требуется привести пошаговое описание заполнения документа, в порядке его оформления сверху вниз.

Первой надо оформить так называемую шапку акта технической готовности электромонтажных работ, которая состоит из следующих составляющих:

  1. Полное наименование документа.
  2. Дата и населенный пункт, где документ составлялся.
  3. Организации, которые участвовали во всей процедуре строительства в целом и монтаже электрокоммуникаций в частности. Важно указать, кто какую роль выполнял: заказчик, генеральный подрядчик, подрядчик или монтажная компания.
  4. Лица, входящие в состав комиссии. В этом пункте нужно указать их ФИО, должности и адрес объекта/объектов, где осуществляется проверка.

Затем требуется оформить основную часть, с перечислением мероприятий, которые осуществлялись в ходе проверки технической готовности электромонтажных работ:

  • Характер проведенных контрольных действий, осуществленных комиссией.
  • Список проектной и технической документации, на основании которой были проведены процедуры по монтажу электрики.
  • Список отступлений и недочетов в выполненной задаче.

В случае необходимости, эта часть документа может быть расширена, в зависимости от конкретной ситуации. Также обязательно нужно включить перечень прилагаемых к акту документов.

Завершающая часть акта технической готовности электромонтажных работ включает всего две составляющие:

  • Вердикт комиссии о допуске или отказе в допуске объекта к эксплуатации.
  • Подписи всех членов комиссии.

Скачать бланк и образец

Здесь можно скачать бланк и образец заполнения акта технической готовности электромонтажных работ.

Видео:#28 - Акт технической готовности электромонтажных работСкачать

#28 - Акт технической готовности электромонтажных работ

Акт технической готовности электромонтажных работ — Бухгалтерия

Акт технической готовности электромонтажных работ

Приемка строительного объекта включает в себя и контроль за произведенным внутри него монтажом электрооборудования. Все данные, полученные в ходе проверки, вносятся в специальный документ – акт технической готовности электромонтажных работ.

ФАЙЛЫ
Скачать пустой бланк акта технической готовности электромонтажных работ .docСкачать образец составления акта технической готовности электромонтажных работ .doc

Создание комиссии

Для проверки технической готовности объекта в плане электрики создается специальная комиссия. В ее состав входят представители нескольких организаций:

  • компании-заказчика;
  • генерального подрядчика;
  • подрядчика;
  • исполнителя.

При необходимости могут быть включены и эксперты со стороны, особенно если речь идет о каком-то сложном, специфическом электрооборудовании, приборах и технике.

Задачи комиссии

Прежде чем приступить к осмотру электромонтажных работ, а также проверке технической готовности электрокоммуникаций и оборудования, членам комиссии необходимо ознакомиться с сопутствующей нормативной документацией.

Это могут быть различного рода СНиПы, ПУЭ и пр. Затем проводятся контрольные мероприятия, обследования и запуск электроприборов, отслеживается качество их установки, бесперебойность работы.

https://www.youtube.com/watch?v=jfEovSmfY6g

Все действия подробно вписываются в акт.

Назначение документа

Акт позволяет решить сразу несколько важных моментов:

  1. он показывает техническое состояние электрокоммуникаций и приборов;
  2. отражает все недоделки и недочеты в электрике;
  3. позволяет обеспечить защиту интересов всех сторон, участвующих в строительстве объекта (если в будущем вскроются какие-либо недостатки по части электрооборудования);
  4. самая, пожалуй, главная задача, решаемая при помощи акта — это допуск объекта, на котором производились электромонтажные работы, до эксплуатации (или отсутствие допуска, если на объекте все плохо).

Иногда на основании данного акта составляются претензии по качеству выполненных электромонтажных работ.

Особенно актуально это бывает, если в случае дальнейшего использования объекта возникают замыкания проводки, пожары, и нужно бывает установить виновника.

Таким образом, это крайне важный документ, поэтому необходимо относиться к нему внимательно и детально прописывать все тонкости и особенности монтажа электроконструкций, коммуникаций и оборудования. И, кстати, если на этом этапе вскрываются какие-то серьезные упущения и недоделки, лучше повременить с составлением акта, дождавшись их полного устранения.

Особенности составления документа

Если вам поручили составить акт технической готовности электромонтажных работ, внимательно ознакомьтесь с приведенными ниже рекомендациями и посмотрите пример документа.

Прежде чем приступить к описательной части, приведем общие сведения. С 2013 года стандартные формы первичных документов упразднены, так что работники предприятий могут писать их в произвольном виде.

Если в какой-либо из организаций, задействованных в приемке электромонтажных работ, существует утвержденный бланк документа, то лучше сделать акт по его шаблону (это наиболее удобный вариант, поскольку экономится время, к тому же не надо думать над его структурой и содержанием).

Составлять акт можно на фирменном бланке или на чистом листе любого подходящего формата (обычно это А4), заполняя от руки или на компьютере. Сведения следует вносить внимательно, стараясь не допускать неточностей, помарок и исправлений.

Единственное важное условие, которое нужно соблюсти в обязательном порядке – заверить бланк подписями всех членов комиссии, присутствовавших при удостоверении технической готовности электромонтажных работ на объекте.

Печати на бланке ставить надо только в том случае, если требование о ее применении закреплено в учетной политике организаций.

Акт составляется в нескольких одинаковых экземплярах – по одному для каждой из заинтересованных сторон. Информация об акте должна вносится в специальный журнал учета (такие обычно есть на всех строительных предприятиях).

Пример составления акта

Формулируя текст документа, учитывайте, что его состав и содержание должны отвечать определенным правилам деловой документации.
Акт имеет так называемую «шапку» — сюда вписывается:

  • наименование документа;
  • дата и место (населенный пункт) составления;
  • организации, участвовавшие в стройке объекта и монтаже электрокоммуникаций (с обозначением их роли – заказчик, ген.подрядчик, монтажная компания);
  • состав комиссии, т.е. пишутся должности, фамилии-имена-отчества представителей всех предприятий, а также адрес объекта, на котором они работают.

Далее идет основная часть, в которой по порядку перечисляются мероприятия, проведенные для проверки технической готовности электромонтажных работ:

  • сначала описывается характер контрольных действий, выполненных комиссией;
  • затем вносится перечень проектной и технической документации, в соответствии с которой производились электромонтажные работы;
  • указываются отступления от проекта, недоделки, сведения об испытаниях.

При необходимости эту часть бланка можно расширить (в зависимости от потребностей участников комиссии и индивидуальных особенностей объекта). В акт обязательно вписываются все прилагающиеся к нему бумаги.

https://www.youtube.com/watch?v=8gePRzbxGBM

В завершение члены комиссии дают свое заключение по электромонтажным работам, а также по допуску объекта (в части электрики) до эксплуатации. В конце акт подписывается всеми лицами, участвовавшими в данной процедуре.

Акт технической готовности электромонтажных работ форма 2

Техническая документация представляет собой множество необходимых бумаг, которые составляются в процессе выполнения задач, связанных не только со строительством, но и, например, с работами по электромонтажу. Документ фиксирует сам процесс, реальное выполнение заданий по проекту и фактические результаты, полученные в итоге.

Правила и требования к составлению, внешний вид, содержательная часть определённого технического документа, условия его ведения — всё это определяется различной действующей нормативной документацией, положениями организаций, непосредственно занимающихся производственным процессом. А также приказами и инструкциями со стороны вышестоящих организаций и органов, осуществляющих надзор и контроль.

Как уже было сказано выше, все производственные процессы, связанные не только со строительством, но и с осуществляемыми электромонтажными действиями на объектах этого строительства, требуют наличия набора определённой документации.

Каждая стадия процесса, будь то операции с финансовыми средствами или окончательная сдача объекта, должна быть документально подтверждена. В состав набора бумаг обязательно входит акт тех.

готовности электромонтажных работ (ЭМР) или, как его ещё называют, акт-приёмка.

Акт технической готовности электромонтажных работ (форма 2)

Представляет собой официальную бумагу, имеющую многостороннее предназначение. Заказчики и исполнители используют данный документ для достижения сразу нескольких целей.

Необходимость в акте технической готовности ЭМР (форма 2)

Данная форма была рекомендована к использованию в одном из положений, разработанном Министерством регионального развития, в котором утверждался и регулировался процесс сдачи-приёмки проведённых работ электромонтажного характера.

Акт-приёмка (форма 2) позволяет всем сторонам (заказчику и исполнителю), участвующим в организации ЭМР:

  • определить и документально отметить степень готовности работ;
  • дать обоснование созданию спецкомиссии;
  • произвести оформление сдачи-приёмки выполненных задач в соответствии с требуемыми правилами (если на данный момент не была создана спецкомиссия).

Из этого следует, что одной из функций акта тех. готовности является предоставление требуемых данных об установленном и смонтированном оборудовании, которое прошло все обязательные проверки приёмной комиссией.

Следует знать, что рассматриваемый документ также может быть использован в качестве:

  • свидетельства результата сдачи-приёма различных электрических устройств и установок генеральному подрядчику;
  • подтверждения факта предоставления заказчику составных частей оборудований и устройств во временное пользование.

Для акта технической готовности ЭМР (форма 2), в соответствии со спецположением, предусмотрены дополнительные приложения:

  •  отчётная документация технического характера (приложение 1);
  • отчётная документация, информирующая об исправлениях и отступлениях от планового задания или проекта (приложение 2);
  • отчётная документация, учитывающая недоделанные работы, которые были допущены, но при этом не являлись обоснованным препятствием для нормального функционирования оборудования (приложение 3);
  • отчётная документация установленных систем, аппаратов, устройств и т.д. (приложение 4).

Заполнению подлежат все четыре приложения. И даже если некоторые пункты отсутствуют, например, исправления или недоделанные процедуры при монтаже, в соответствующих столбцах и строках приложений, тем не менее, необходимо ставить прочерки либо словами написать «нет», «не выявлено».

Структура акта технической готовности

Документ технической готовности должен содержать в себе информацию, которую условно можно разбить на пять частей.

  •  Первый блок содержит сведения об участниках договора (заказчик, исполнитель подрядных задач, электромонтажное предприятие).
  • Второй блок предоставляет информацию о выполненных обязательствах по монтажу электрооборудования.
  • Третий блок приводит ссылки на вышеуказанные приложения формы 2.
  • Четвёртый блок содержит информацию о заключительных мероприятиях, связанных с осуществлением всех заданий ЭМР, которые должны соответствовать планам, проектным документам и установленным правилам. Также здесь указывается метод дальнейшего использования формы 2 в качестве документа: либо он будет использован комиссией по приёмке, либо заказчиком и подрядчиком.
  • Пятый блок состоит из подписей всех лиц, представляющих стороны: самого заказчика ЭМР, а также исполнителя и электромонтажной организации. Здесь удостоверяется тот факт, что стороны ознакомились и согласились с информацией и данными, указанными в первых 4 частях.

Видео:Подготовка ИСПОЛНИТЕЛЬНОЙ ДОКУМЕНТАЦИИ по электромонтажным работамСкачать

Подготовка ИСПОЛНИТЕЛЬНОЙ ДОКУМЕНТАЦИИ по электромонтажным работам

Акт технической готовности электромонтажных работ форма 2: нюансы составления, оформления

Акт технической готовности электромонтажных работ

После установки электрооборудования на строительном объекте, составляют акт технической готовности электромонтажных работ. Это приемо-сдаточный документ, в который вносят все данные во время проверки состояния электроснабжения. Составлением акта занимается специальная комиссия, которая проводит проверку выполненных работ.

В каких случаях необходим акт

Электромонтаж в квартире, доме, офисе или производственном помещении заканчивается созданием акта технической готовности электромонтажных работ. Процесс его оформления осуществляется по правилам  СНиП. В акте указывают все проведенные работы.

Если есть отступления от технического проекта, их фиксируют отдельно в приложении к документу, ставя соответствующую отметку. В специальную графу бланка относят время проведения испытаний системы, оборудования. Принимает работу комиссия, назначаемая заказчиком.

После подписания документа считается, что сети и электрооборудование переданы заказчику.

Внимание! Если строительный объект имеет сложную структуру, то документ оформляют на каждый электроучасток, оборудование, отдельно стоящее здание.

Документ необходим для решения сразу нескольких важных моментов:

  1. Демонстрации исправности приборов и оборудования.
  2. Отражения всех недоработок, которые были допущены при монтаже оборудования.
  3. Защиты интересов сторон, принимающих участие в строительстве объекта, если откроются недостатки в электрооборудовании.
  4. Допуска объекта до эксплуатации.

Этот акт используют, если возникли претензии к качеству выполненной работы. Он необходим, если возникнет замыкание или пожар и понадобится установить виновника. Поэтому к оформлению документа нужно относиться внимательно, прописывая в нем все нюансы, объясняя каждую тонкость установки электрокоммуникаций.

https://www.youtube.com/watch?v=paPPawUO40M

Если на этапе составления акта будут обнаружены недоделки, лучше отложить оформление до полного устранения неполадок.

После пожаров и других чрезвычайных происшествий контролирующие органы проводят серьезные проверки, чтобы определить причину возникновения подобной ситуации. Часто, подозревают компанию, выполняющую монтажные работы, а наличие акта поможет подтвердить соблюдение нормативов и установить причастность или непричастность к аварии.

Если акта технической готовности электромонтажных работ не будет, допуск к эксплуатации не дадут, из-за чего здание не смогут использовать по назначению. Поэтому его рекомендуют оставлять, если:

  1. Завершены электромонтажные работы и их нужно предъявить рабочей комиссии.
  2. Проведены испытания оборудования.
  3. Необходимо принять или сдать электромонтажные работы, когда комиссия отсутствует.
  4. Необходимо сдать объект в эксплуатацию.
  5. Необходимо сдать заказчику определенные элементы электрооборудования для использования на некоторое время.

Ошибок в документе следует избегать, так как они могут стать причиной привлечения должностного лица к административной или уголовной ответственности, зависимо от тяжести последствий.

Кто составляет документ

Чтобы проверить техническую готовность электрооборудования объекта, создается комиссия. Она состоит из представителя компании заказчика, генерального подрядчика, подрядчика и исполнителя.

Посторонние эксперты участвуют, когда оборудование нестандартное и требуется их мнение.

Каждый член комиссии изучает сопутствующую нормативную документацию перед тем, как начать осмотр электрокоммуникаций. Это могут быть разнообразные СНиПы, ПУЭ и другие.

После этого приступают к проведению контрольных мероприятий, обследуют и запускают электроприборы, проверяют качество их установки и бесперебойную работу.

При этом создается акт, в который будут подробно вписывать все действия.

Оформление акта (форма 2)

Процесс заполнения акта готовности электромонтажных работ осуществляется по определенным правилам, которые обязательно должны соблюдать все члены комиссии.

Структура

Документ состоит из пяти основных информационных блоков, где содержится:

  1. Информация о заказчике, подрядчике, фирме, выполняющей электромонтажные работы.
  2. Данные о выполненных работах.
  3. Ссылки на приложения к акту.
  4. Заключение, подтверждающее, что все работы соответствую нормативам и объект можно сдавать в эксплуатацию. Тут же указывают способ дальнейшего использования акта.
  5. Подписи. Подписаться внизу документа должен заказчик электромонтажных работ, подрядчик и представитель электромонтажной фирмы. Этим они подтверждают факт ознакомления и согласия с предоставленными сведениями.

Также в акте должны указать, были ли проведены испытания оборудования.

Нюансы заполнения

Документ составляют в нескольких экземплярах, которые раздаются всем участникам договора.

У некоторых организаций есть специальные бланки для составления акта, который утверждается локальным актом. Для составления документа используют обычный бумажный лист формата А4 или готовый бланк.

После составления акта, его регистрируют. Для этого используется Журнал учета, который должен быть на каждом строительном предприятии.

Заполнять документ можно от руки или на компьютере. Всю информацию нужно вносить внимательно, нельзя допускать неточностей или исправлений.

Печати на бланке ставятся только тогда, когда это требование закрепляет учетная политика организации.

Во время формулировки текста учитывают, что составлять его следует в деловом стиле. Вот примерный образец заполнения акта технической готовности электромонтажных работ: он начинается, так называемой «шапкой», в которой указывают:

  • как называется документ;
  • где и когда его составили;
  • кто занимался строительством объекта и установкой электрокоммуникаций. При этом обозначается роль каждого участника;
  • кто проводил проверки и был членом комиссии. Указываются должности, ФИО представителей предприятий, адрес объекта, на котором они работают.

После шапки приступают к оформлению основной части. Там необходимо перечислить все мероприятия, которые проводились для проверки технической готовности электрических сетей и оборудования:

  1. Описывают, какие действия выполняла комиссия, чтобы проверить правильность монтажа и безопасность оборудования.
  2. Вносят перечень документации, которой руководствовались при выполнении работ.
  3. Указывают, отступали ли в работе от намеченного проекта, записывают информацию о проводимых испытаниях.

Справка! Если нужно, эту часть бланка расширяют и указывают в ней все особенности объекта, которые касаются электрооборудования. В акте обязательно обозначают все бумаги, прилагаемые к нему.

В конце члены комиссии составляют заключение по состоянию электрического оборудования, а также по допуску объекта к эксплуатации и подписывают документ.

Скачать бланк документа

Акт технической готовности электромонтажных работ форма 2

Приложения к документу

По правилам, форма 2 акта технической готовности электромонтажных работ должна быть дополнена приложениями:

  1. Ведомостью техдокументации, которую предъявляют при сдаче-приемке работ.
  2. Ведомостью корректировок и отступлений от проекта.
  3. Ведомостью, содержащая информацию о недоделках, допущенных во время установки электрооборудования. Но в этом приложении указываются незначительные недоработки, которые позволяют допустить оборудование к эксплуатации.
  4. Ведомостью смонтированного оборудования.

Внимание! Каждое приложение должно быть заполнено комиссией. Но, если в проекте нет недоделок и корректировок, то в этих графах приложений пишут « не выявлены» или ставят прочерк.

Заключение

Во время реализации проекта, который связан с установкой электрооборудования, заказчикам и подрядчикам необходимо иметь документ, подтверждающий факт выполнения всех правил монтажа, а также содержащий перечень работы комиссии, осуществляющей приемку объекта.

Поэтому без  акта сдачи приемки электромонтажных работ не обойтись. Он также помогает подтвердить процесс получения или передачи электрооборудования или его элементов. Документ нужно оформлять в соответствии с правилами, избегая исправлений и неточностей.

Если у заказчика возникнут претензии, то акт докажет, что монтаж проведет с соблюдением правил.

Видео:#31 - Перечень технической документации, предъявляемой при сдаче-приемке электромонтажных работСкачать

#31 - Перечень технической документации, предъявляемой при сдаче-приемке электромонтажных работ

Исполнительная документация для сдачи-приёмки электромонтажных работ

Акт технической готовности электромонтажных работ

После выполнения электромонтажных работ Арендатор обязан предоставить комплект Исполнительной документации для сдачи-приёмки работ.Акт технической готовности электромонтажных работ выполняет Электромонтажная организация.

Если электромонтажная организация не выполняет исполнительную документацию, инженеры — проектировщики ООО «АВ-ГАРАНТ» оказывают помощь в подготовке комплекта Исполнительной документации для сдачи — приёмки электромонтажных работ.

СОСТАВ ИСПОЛНИТЕЛЬНОЙ ДОКУМЕНТАЦИИ

В состав комплекта Исполнительной документации входят исполнительные чертежи, исполнительные схемы, паспорта электрооборудования, протоколы заводских испытаний, инструкции по монтажу, наладке и эксплуатации, протоколы испытаний электротехнической лаборатории и другие документы, относящиеся к выполненным электромонтажным работам.

Внутренние сети электроснабжения:

  1. Акт технической готовности электромонтажных работ;Приложение 1 к акту технической готовности: Ведомость технической документации, предъявляемой при сдаче-приемке электромонтажных работ;Приложение 2 к акту технической готовности: Ведомость изменений и отступлений от проекта;Приложение 3 к акту технической готовности:Ведомость электромонтажных недоделок, не препятствующих комплексному опробыванию;Приложение 4 к акту технической готовности: Справка о ликвидации недоделок;

    Приложение 5 к акту технической готовности: Ведомость смонтированного электрооборудования;

  2. Акт готовности строительной части помещений (сооружений) к производству электромонтажных работ;
  3. Акт освидетельствования скрытых работ по монтажу заземляющих устройств;
  4. Акт приемки-передачи оборудования в монтаж;
  5. Акт проверки осветительной сети на правильность зажигания внутреннего освещения;
  6. Акт проверки осветительной сети на функционирование и правильность монтажа установленных аппаратов -скачать;
  7. Акт приемки в монтаж силового трансформатора;
  8. Протокол осмотра и проверки смонтированного электрооборудования распределительных устройств и электрических подстанций напряжением до 35 кВ включительно;
  9. Протокол измерения сопротивления изоляции;
  10. Протокол фазировки;
  11. Акт освидетельствования скрытых работ (форма РД-11-02-2006)

Основным документом для сдачи — приёмки является АКТ ТЕХНИЧЕСКОЙ ГОТОВНОСТИ ЭЛЕКТРОМОНТАЖНЫХ РАБОТ.

В акте указывается: наименование работ, основные технические характеристики, физические объёмы, шифр проекта, отступления от проекта, информация о проведении индивидуальных испытаний электрооборудования, недоделки и сроки их устранения7.

Ведомость смонтированного электрооборудования приведена в приложении, заключение комиссии.Настоящий акт является основанием для:а) организации работы комиссии о приемке оборудования после индивидуальных испытаний; или

б) непосредственной передачи электроустановки заказчику (генподрядчику) в эксплуатацию.

ПРИЛОЖЕНИЯ К АКТУ ТЕХНИЧЕСКОЙ ГОТОВНОСТИ ЭЛЕКТРОМОНТАЖНЫХ РАБОТ

  • Комплект рабочих чертежей электротехнической части: схемы, планы, спецификация.
  • Комплект заводской документации: паспорта электрооборудования, протоколы заводских испытаний, инструкции по монтажу, наладке и эксплуатации и т.п.
  • Сертификаты соответствия на кабели.
  • Сертификат соответствия на розетки.
  • Сертификат соответствия на выключатели.
  • Сертификат соответствия на коробки распределительные.
  • Сертификат соответствия на трубы для электромонтажных работ.
  • Сертификат соответствия на светильники для рабочего освещения.
  • Сертификат соответствия на светильники для аварийного освещения.
  • Технические паспорта на распределительный щит, на счётчик электроэнергии.

АКТЫ, ПРОТОКОЛЫ, ВЕДОМОСТИ, ЖУРНАЛЫ ПО ЭЛЕКТРОМОНТАЖНЫМ РАБОТАМ, СВЯЗАННЫМ С МОНТАЖОМ ЭЛЕКТРОТЕХНИЧЕСКИХ УСТРОЙСТВ

  • Акт готовности строительной части помещений (сооружений) к производству электромонтажных работ.
  • Акт технической готовности электромонтажных работ.
  • Ведомость изменений и отступлений от проекта.
  • Ведомость смонтированного оборудования.
  • Акт об окончании пуско-наладочных работ.
  • АКТЫ НА СКРЫТЫЕ РАБОТЫ:— Акт освидетельствования скрытых работ по монтажу электропроводки за потолком.— Акт освидетельствования скрытых работ по монтажу электропроводки в полу скрыто.— Акт освидетельствования скрытых работ по монтажу электропроводки внутри стены.

ЛИЦЕНЗИИ, ДОПУСКИ, АККРЕДИТАЦИИ, ПАТЕНТЫ

Свидетельство о допуске к работам, которые оказывают влияние на безопасность объектов капитального строительства, лицензия Электролаборатории.

ПРОТОКОЛЫ

  • Визуальный осмотр: проверка соответствия электроустановок нормативной и проектной документации.
  • Протокол измерения сопротивления изоляции проводов и кабелей Uраб 380/220В.
  • Протокол проверки наличия цепи между заземлёнными установками и элементами заземлённой установки.
  • Протокол измерения сопротивления растеканию тока заземлителя.
  • Испытание изоляции оборудования распределительного устройства.
  • Протокол проверки действия автоматических выключателей до 1000В.

Подписывает Исполнительную документацию и передаёт комплект Арендодателю представитель электромонтажной организации.
Подготовку комплекта исполнительной документации Вы можете заказать в ООО «АВ-ГАРАНТ».

Данный перечень является одним из реальных примеров из нашей практики и может отличаться в разных торговых комплексах. По требованиям службы эксплуатации ТРЦ состав и порядок согласования рабочей документации может быть изменён.

Заказать выполнение комплекта исполнительной документации по сетям электроснабжения можно через форму:

Расскажите об этом друзьям

Видео:Технические мероприятия при производстве работ в электроустановкахСкачать

Технические мероприятия при производстве работ в электроустановках

Акт технической готовности электромонтажных работ образец

Акт технической готовности электромонтажных работ

Форма подготовлена с использованием правовых актов по состоянию на 22.12.2008.

АКТ

технической готовности электромонтажных работ

Комиссия в составе:

представителя заказчика _______________________________________________

(должность, фамилия, имя, отчество)

представителя генерального подрядчика _________________________________

___________________________________________________________________________

(должность, фамилия, имя, отчество)

представителя электромонтажной организации ____________________________

___________________________________________________________________________

(должность, фамилия, имя, отчество)

произвели осмотр смонтированного электрооборудования.

1. Электромонтажной организацией выполнены следующие работы: __________

__________________________________________________________________________.

(перечень, основные технические характеристики,

физические объемы)

2. Электромонтажные работы выполнены в соответствии с проектом,

разработанным ____________________________________________________________.

1. ОБЩИЕ ПОЛОЖЕНИЯ

1.1. Устанавливаются единые формы приемосдаточной документации по электромонтажным работам,

1.2. Единые формы приемосдаточной документации охватывают все виды электромонтажных работ, на которые распространяются требования СНиП 3.05.06-85 «Электротехнические устройства».

Инструкция не распространяется на оформление приемосдаточных документов:

— на ревизию, сушку, ремонт электрооборудования и пусконаладочные работы

— на монтаж электрических машин

— на монтаж контактных сетей промышленного и городского электрифицированного транспорта.

1.3. Комплексная приемка оборудования в целом, включая электрооборудование, осуществляется рабочей комиссией, назначенной заказчиком (застройщиком), при этом составляется акт рабочей комиссии о приемке оборудования после индивидуального испытания (форма 1 а).

Актом оформляется передача заказчику оборудования всего объекта или по отдельным установкам на крупных и сложных объектах. Актом также удостоверяется, что оборудование отвечает требованиям приемки для его комплексного опробования.

1.4. Отдельно стоящие здания и сооружения, встроенные или пристроенные помещения производственного и вспомогательного назначения при необходимости ввода их в действие в процессе строительства объекта принимаются в эксплуатацию рабочими комиссиями по мере их готовности с последующим предъявлением их Государственной приемочной комиссии, принимающей объект в целом.

1.5.

Готовность выполненных электромонтажных работ к сдаче-приемке определяется актом технической готовности электромонтажных работ (форма 2 ), являющимся основанием для организации работы рабочей комиссии по приемке оборудования после индивидуальных испытаний. Акт технической готовности может быть использован для оформления сдачи-приемки электромонтажных работ, когда рабочая комиссия еще не образована.

1.6. Заполненные формы приемосдаточной документации в составе всей документации, перечисленной в форме 1.

после оформления акта технической готовности электромонтажных работ (форма 2 ) передаются генподрядчику для последующего предъявления рабочей комиссии по приемке оборудования после индивидуальных испытаний по окончании работы комиссии и составлении соответствующего акта оформленная документация вместе с электрооборудованием передается заказчику.

1.7. Состав электрооборудования электроустановок, оформляемых актами технической готовности электромонтажных работ, зависит от конкретных условий и может определяться, например:

— границами технологического узла

— границами проектной марки или основного комплекта рабочих чертежей рабочей документации (электрические подстанции — ЭП, электрическое освещение — ЭО, силовое электрооборудование — ЭМ и др.)

— границами цеха, встроенных, пристроенных и отдельно стоящих помещений и сооружений (электроснабжение систем температурно-влажностного режима — ТВР, электрооборудование помещений электросварочных постов, компрессорных и др.)

— электропомещениями, а также электрооборудованием, входящим в состав технологических систем (если его монтаж выполнялся электромонтажной организацией).

В целях сокращения написания, перечисленные выше комплексы обобщаются термином — электрооборудование электроустановки.

1.8. Записи в формах приемосдаточной документации должны быть четкими и ясными без помарок и подчисток.

1.9. При заполнении протоколов и актов в графе «Результат» или аналогичных следует указывать:

«норма» — в случае, если при оценке общего состояния элементов электроустановки по внешнему осмотру, качества установки, работы механических блокировок, одновременности замыкания и размыкания контактов и т.п. отклонений нет

«произведено» — в случае выполнений контрольных включений, регулировок, контрольных вкатываний выдвижных элементов оборудования

«годен» («годна») — при заполнении графы «заключение», если параметры аппарата или линии при осмотрах и проверках соответствуют техническим условиям.

2. ОБЩИЕ ФОРМЫ ПРИЕМОСДАТОЧНОЙ ДОКУМЕНТАЦИИ

2.1. Общие формы приемосдаточной документации отражают основные этапы электромонтажных работ, которые определены СНиП 3.05.06-85. к общим формам документов относятся:

а) ведомость технической документации, предъявляемой при сдаче-приемке электромонтажных работ (форма 1 )

б) акт технической готовности электромонтажных работ (форма 2 )

в) ведомость изменений и отступлений от проекта (форма 3 )

г) ведомость электромонтажных недоделок, не препятствующих комплексному опробованию (форма 4 )

д) акт приемки-передачи оборудования в монтаж (форма ОС-15 )

е) акт о выявленных дефектах оборудования (форма ОС-16 )

ж) ведомость смонтированного электрооборудования (форма 5 )

з) акт готовности строительной части помещений (сооружений) к производству электромонтажных работ (форма 6).

2.2. Справка о ликвидации недоделок в состав технической документации не входит и передается заказчику отдельно (форма 6 а).

2.3. Техническая документация по сдаче-приемке электромонтажных работ, скомплектованная по форме 1 совместно с актом технической готовности электромонтажных работ (форма 2), передается генподрядчику она является приложением к акту о приемке оборудования после индивидуальных испытаний (форма 1 а).

2.4. Актом технической готовности электромонтажных работ (форма 2 ) оформляется готовность электромонтажных работ для предъявления их рабочей комиссии по приемке оборудования после индивидуальных испытаний.

2.5. Акт технической готовности (форма 2 ) используется для оформления (при необходимости) сдачи-приемки электроустановки генеральному подрядчику для обеспечения сохранности законченных электромонтажных работ, а также для сдачи-приемки заказчику (генеральному подрядчику) составных частей электроустановки (электроосвещение, кабельные линии, ЛЭП и т.п.) во временную эксплуатацию.

2.6. Акт приемки-передачи оборудования в монтаж составляется по типовой межведомственной форме ОС-15. утвержденной Постановлением Госкомстата России от 21.01.2003 № 7.

Тем же Постановлением Госкомстата России введена форма ОС-16 Акта о выявленных дефектах оборудования. Акт составляется в случаях, когда дефекты оборудования выявлены в процессе монтажа, наладки и испытаний. Необходимость ревизии и сушки электрооборудования оформляется этим актом.

https://www.youtube.com/watch?v=W9EhjTOM6E4

Акты по формам ОС-15 и ОС-16 подготавливаются заказчиком при участии монтажников.

2.7. Ведомость смонтированного электрооборудования (форма 5 ) используется в качестве приложения 4 к Акту технической готовности электромонтажных работ (форма 2 ).

При заполнении ведомости рекомендуется использовать данные акта приемки-передачи оборудования в монтаж (форма ОС-15 ) по графам 1, 2, 3.

2.8. Актом по форме 6 оформляется готовность строительной части объекта (помещения, сооружения) к производству электромонтажных работ.

Акт по форме 6 подготавливается представителями строительной организации при участии монтажников, которые определяют готовность строительной части объекта (помещения, сооружения) для производства электромонтажных работ.

2.9. При необходимости, оформляется акт передачи смонтированного оборудования для производства пусконаладочных работ (форма 6 б).

2.10. Оформление обложки к технической документации по сдаче-приемке электромонтажных работ рекомендуется выполнять в соответствии с формой 25.

Приложение 2

к Акту технической готовности от

«_____»_______________20_____г.

ВЕДОМОСТЬ ТЕХНИЧЕСКОЙ ДОКУМЕНТАЦИИ, ПРЕДЪЯВЛЯЕМОЙ ПРИ СДАЧЕ-ПРИЕМКЕ ЭЛЕКТРОМОНТАЖНЫХ РАБОТ

бланк акт технической готовности электромонтажных работ

9 февраля 2015 — 2

💥 Видео

Состав исполнительной документации в строительстве в 2023 году.Скачать

Состав исполнительной документации в строительстве в 2023 году.

#32 - Ведомость смонтированного электрооборудованияСкачать

#32 - Ведомость смонтированного электрооборудования

👷‍♂️Правила монтажа электрооборудования (согл. Свода Правил СП-76 "Электротехнические устройства")Скачать

👷‍♂️Правила монтажа электрооборудования (согл. Свода Правил СП-76 "Электротехнические устройства")

Видеоурок ПТБ при проведении электромонтажных работСкачать

Видеоурок ПТБ при проведении электромонтажных работ

АОСР 2019 за 10мин. Просто о сложном.Скачать

АОСР 2019 за 10мин. Просто о сложном.

Тема 17. ППР на электромонтажные работыСкачать

Тема 17. ППР на электромонтажные работы

Как выглядит акт скрытых работСкачать

Как выглядит акт скрытых работ

Пусконаладочные работы: подготовка и этапы проведенияСкачать

Пусконаладочные работы: подготовка и этапы проведения

Исполнительная документация по электромонтажным работамСкачать

Исполнительная документация по электромонтажным работам

Исполнительная документация воздушные линииСкачать

Исполнительная документация воздушные линии

#29 - Ведомость изменений и отступлений от проектаСкачать

#29 - Ведомость изменений и отступлений от проекта

монтаж1Скачать

монтаж1

Технические мероприятия по подготовке рабочего места | Электробезопасность | Петро ПрофСкачать

Технические мероприятия по подготовке рабочего места | Электробезопасность | Петро Проф

Аккумуляторные батареи исполнтельная документацияСкачать

Аккумуляторные батареи исполнтельная документация
Поделиться или сохранить к себе:
